Nhà phố Chị Loan, Quận 9

Quận 9 · Nhà phố · Thi công phần thô · Cắt nóc chưa tới 2 tháng

Thông tin công trình

Địa điểm
Quận 9, TP.HCM
Loại công trình
Nhà phố
Mã công trình
FC-26-012
Nhà phố Chị Loan, Quận 9
Nhà phố Chị Loan, Quận 9
Nhà phố Chị Loan, Quận 9
Nhà phố Chị Loan, Quận 9
Nhà phố Chị Loan, Quận 9
Nhà phố Chị Loan, Quận 9
Câu chuyện

Chị Loan biết FastCons qua người quen giới thiệu. Điều đáng nói: em ruột chị cũng làm xây dựng, nhưng chị chọn không thi công với người nhà, mà ra sức tìm một nhà thầu uy tín, làm việc bằng quy trình. Người hiểu nghề thường khắt khe nhất khi chọn thầu; được chị chọn là một sự công nhận mà FastCons trân trọng.

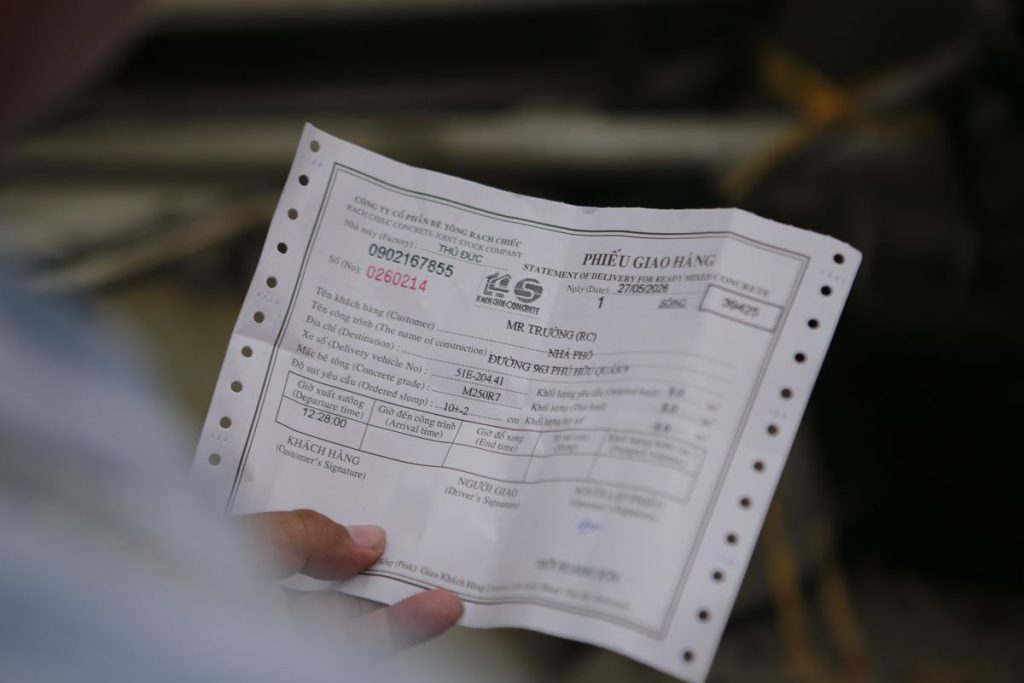

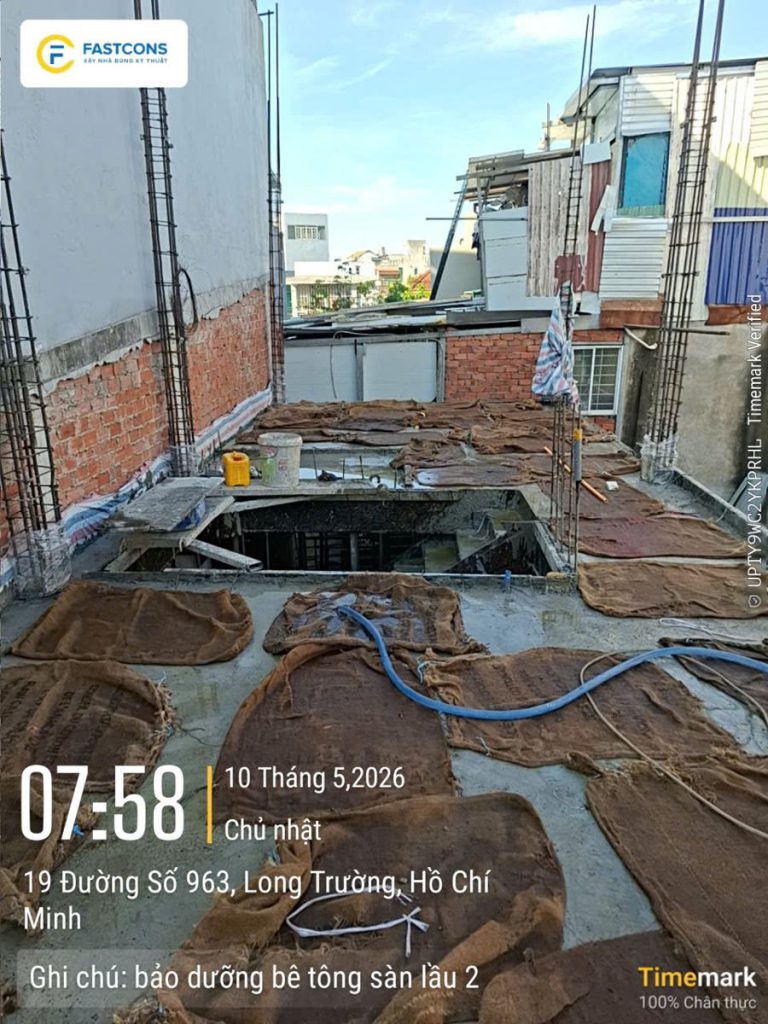

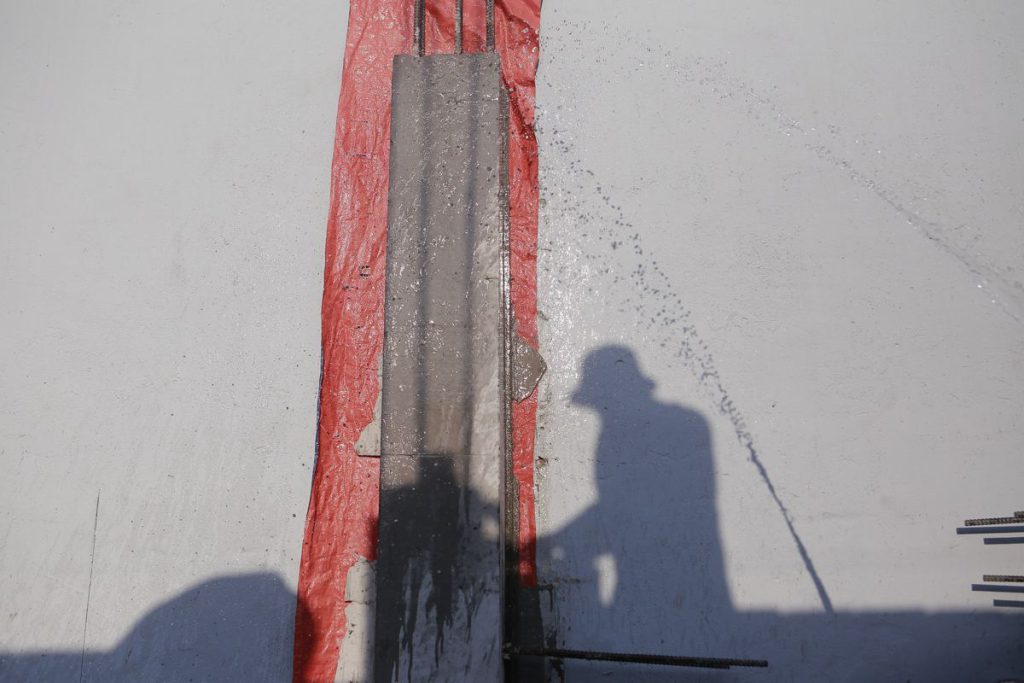

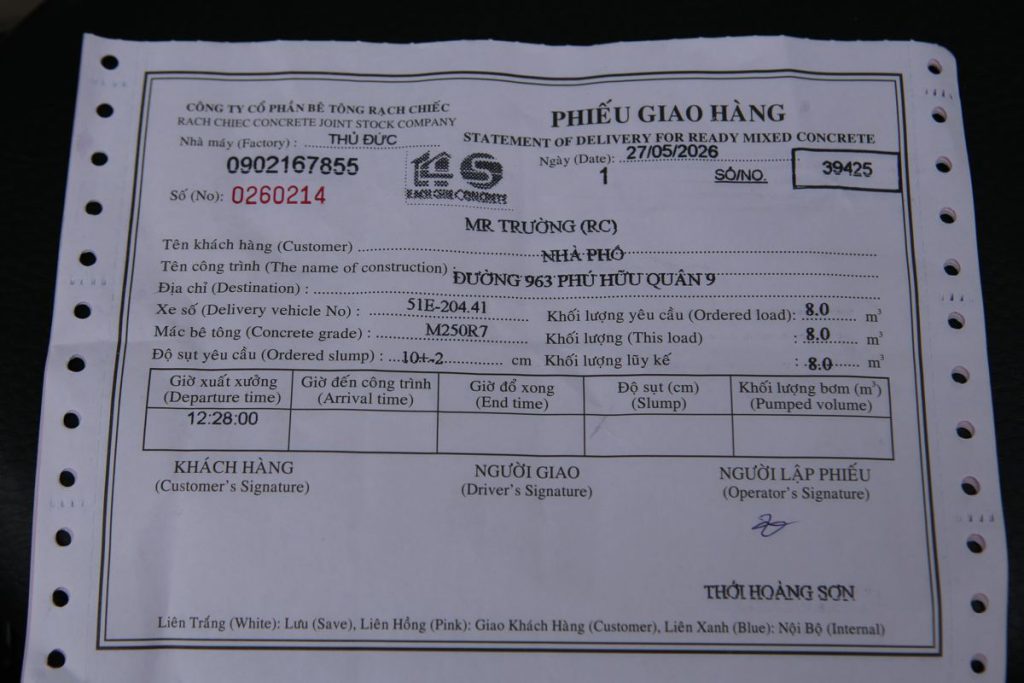

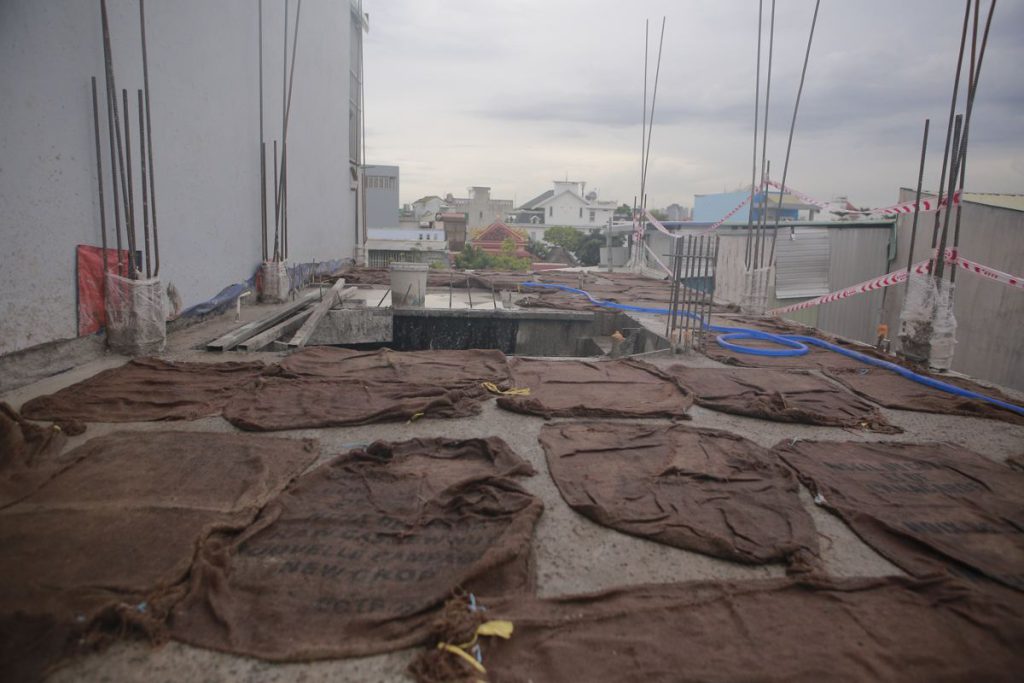

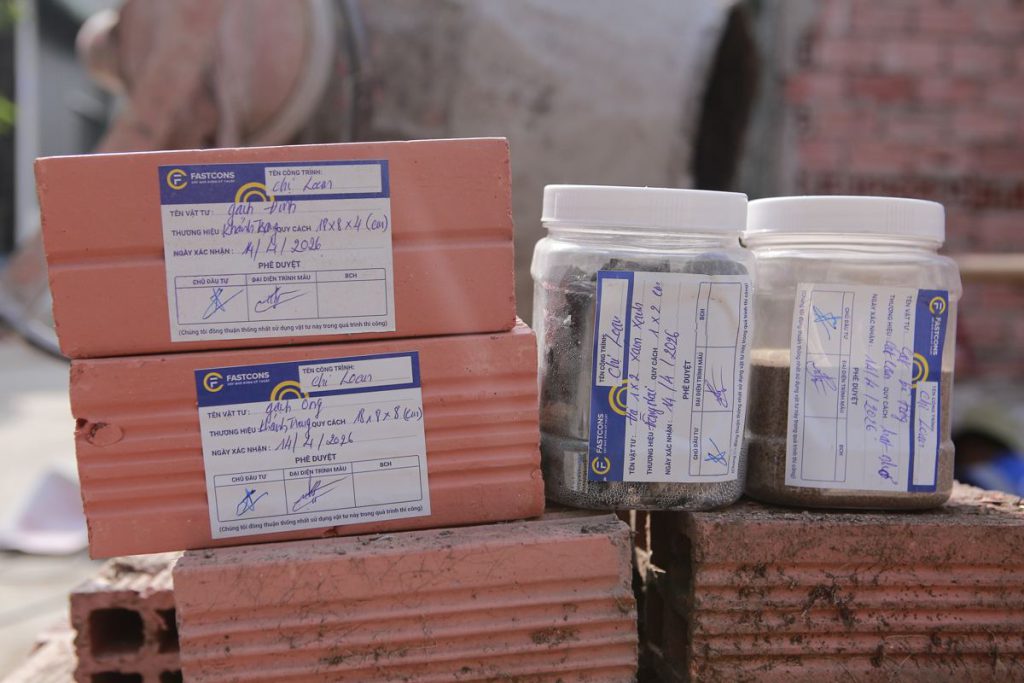

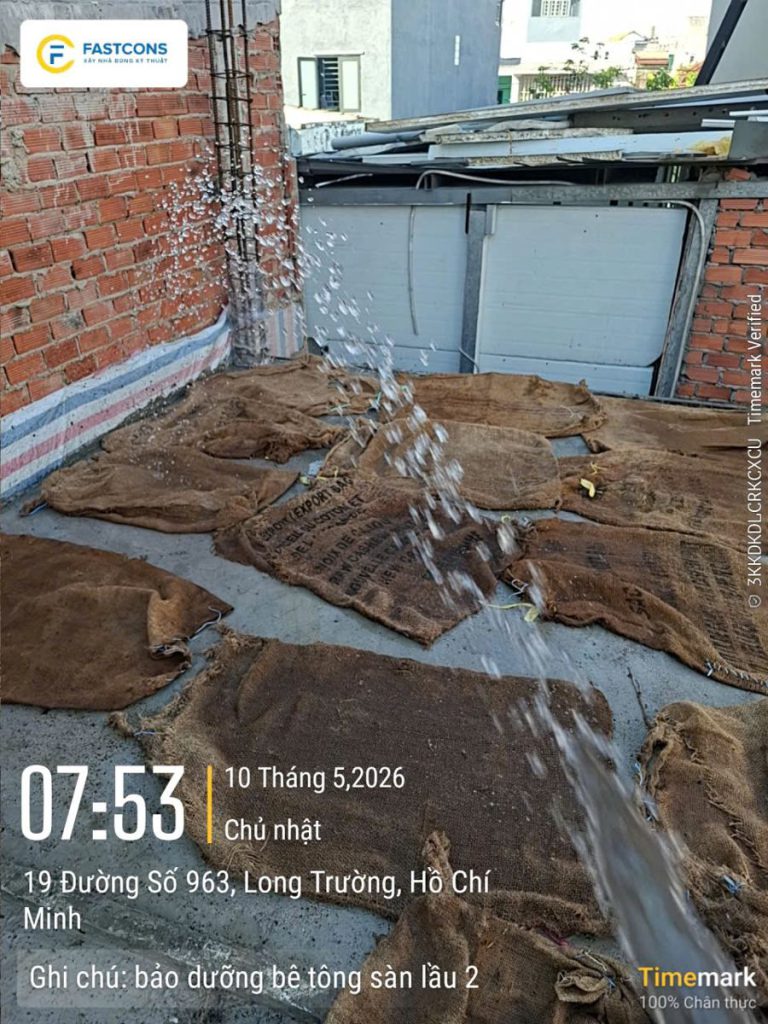

Công trình thi công với tiến độ chặt: từ khởi công đến cắt nóc (đổ mái) chưa tới 2 tháng, nhanh nhưng không bỏ bước. Từng bó thép vào công trường đều có tem kiểm; mỗi xe bê tông được đối chiếu phiếu xuất xưởng và niêm chì mẫu thử; sàn sau khi đổ được bảo dưỡng bao bố giữ ẩm đúng kỹ thuật, những việc nhỏ phần khuất quyết định độ bền hàng chục năm của ngôi nhà.

“Nhà mình có người làm xây dựng mà vẫn chọn FastCons | vì mình cần một đơn vị chịu trách nhiệm bằng quy trình, giấy tờ và hình ảnh rõ ràng.”

Ngôi nhà đang ở đâu

  1. 1Móng & kết cấuchưa tới
  2. 2Xây & tôchưa tới
  3. 3Điện & nướcchưa tới
  4. 4Chống thấmchưa tới
  5. 5Hoàn thiện10 ảnh
  6. 6Nghiệm thuchưa tới

12 ảnh công trường, từ 4/9/2026 đến 4/9/2026. Cập nhật sau mỗi buổi giám sát.

1

Hoàn thiện

10 ảnh

Lát gạch, bả sơn, lắp cửa, thiết bị, đèn.

Xử lý bề mặt tường trước khi sơn
Xử lý bề mặt tường trước khi sơn
Xử lý bề mặt tường trước khi sơn
Xử lý bề mặt tường trước khi sơn
Xử lý bề mặt tường trước khi sơn
Xử lý bề mặt tường trước khi sơn
Xử lý bề mặt tường trước khi sơn
Xử lý bề mặt tường trước khi sơn
Đo kính cầu thang
Đo kính cầu thang
Đo kính cầu thang
Đo kính cầu thang

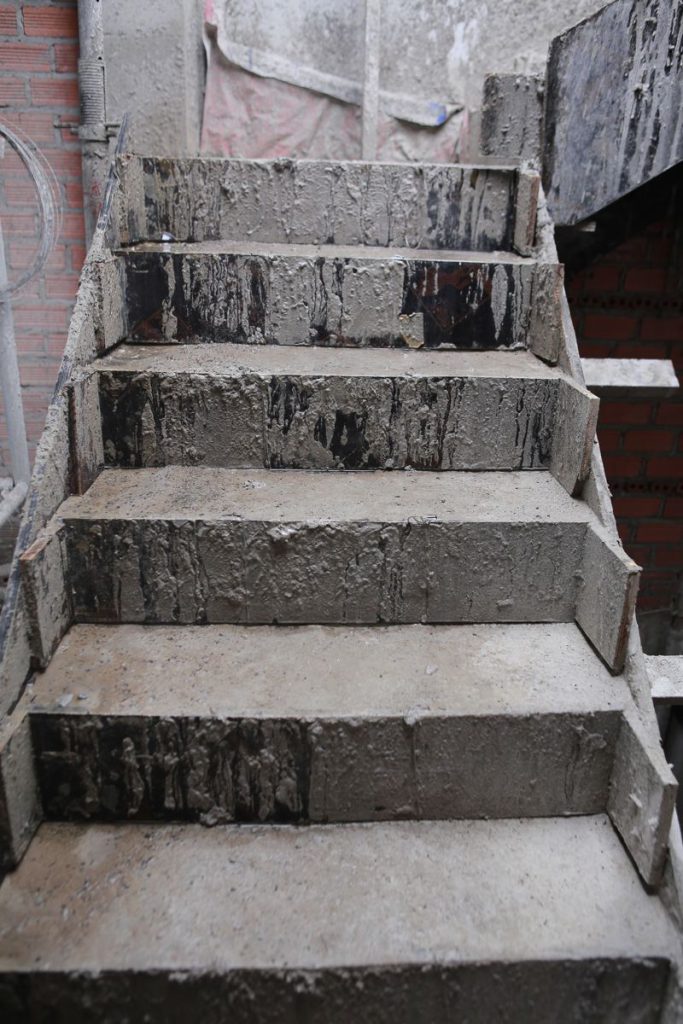

Trám cạnh cầu thang
Trám cạnh cầu thang
Trám cạnh cầu thang
Trám cạnh cầu thang
Trám cạnh cầu thang
Trám cạnh cầu thang
Trám cạnh cầu thang
Trám cạnh cầu thang

Toàn cảnh công trình

1 ảnh
Tổng thể công trình
Tổng thể công trình
Chuẩn quy trình

Hành trình kiểm soát, đạt mới cho làm tiếp

Mỗi giai đoạn đi qua vòng Chuẩn bị → Kiểm tra → Nghiệm thu → Chuyển bước, có điểm dừng bắt buộc theo TCVN.

01

Nền móng

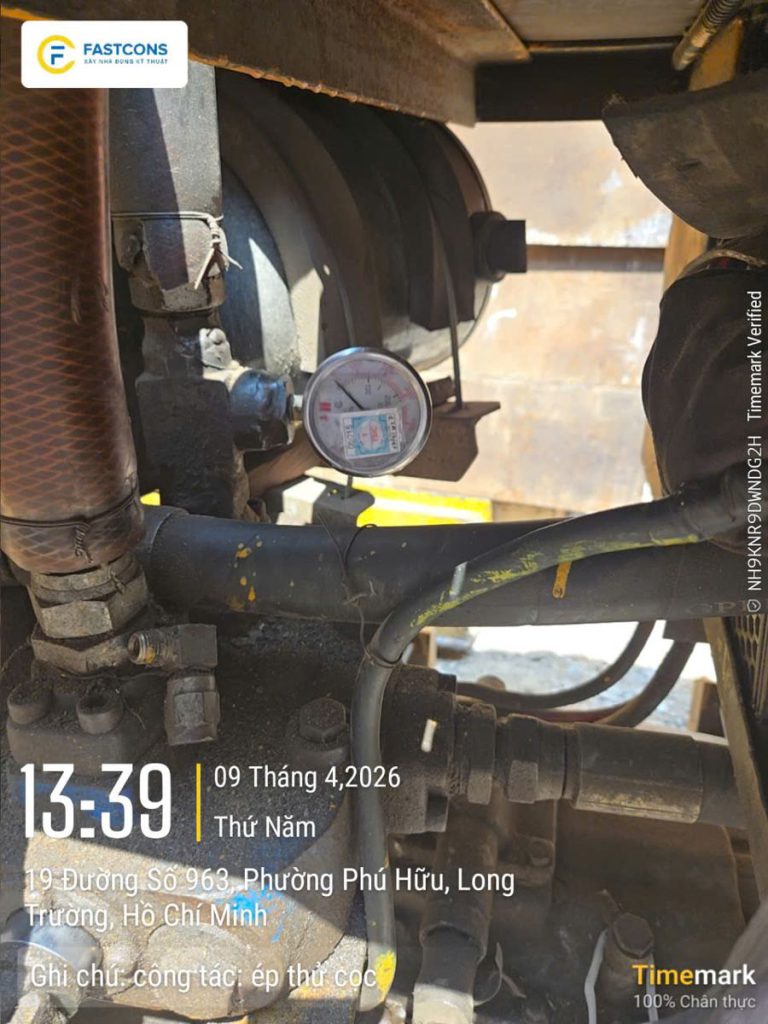

Ép cọc · Đào đất · Móng

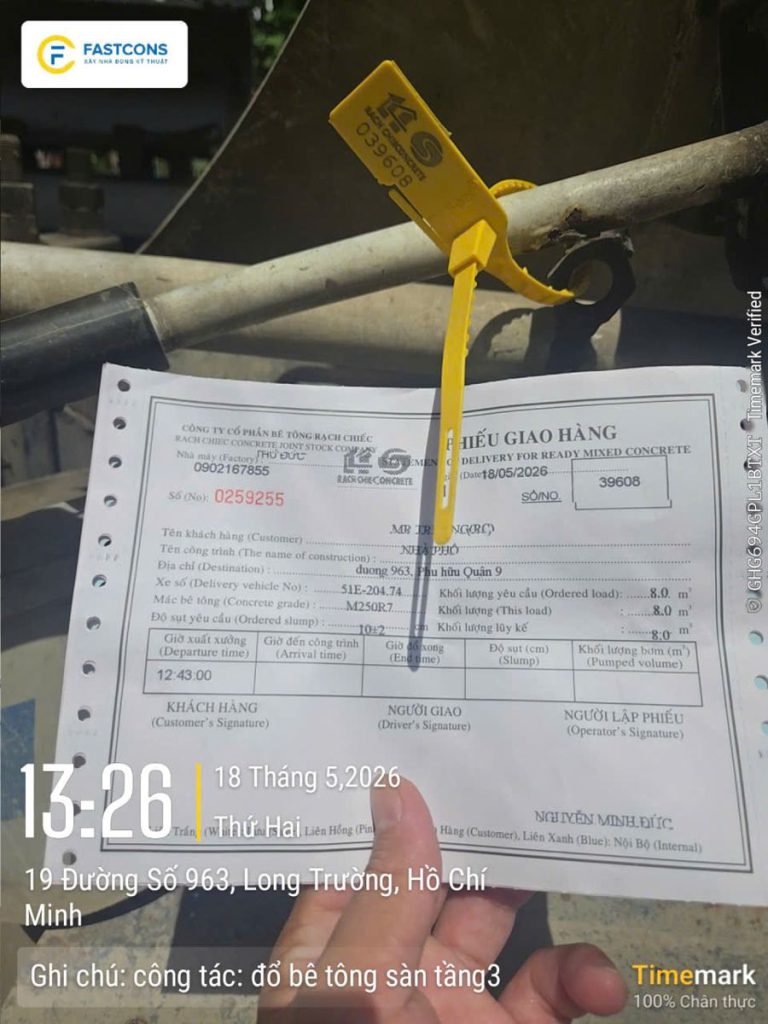

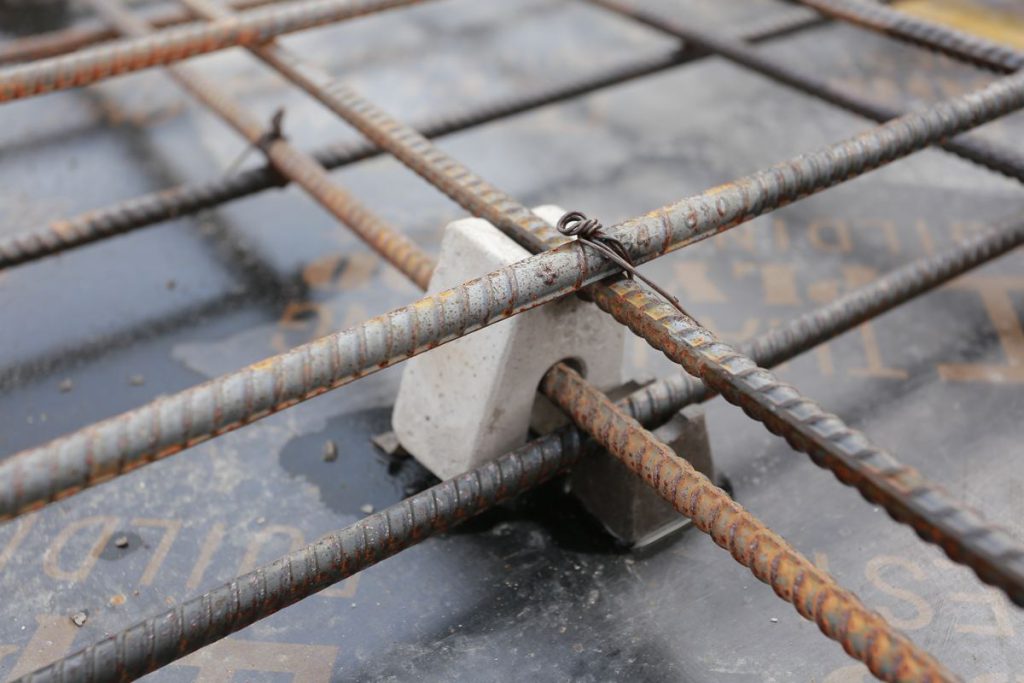

FastCons làm & nghiệm thu: Tim cọc & cao độ; tải ép ≥1.1 Pmax; thép móng (chủng loại, số lượng, neo); bê tông lót; chống thấm hố ngầm.

TCVN 9394:2012 · TCVN 4453:1995
⛔ Điểm dừng nghiệm thu: Nghiệm thu thép + cao độ ĐẠT mới cho đổ bê tông.
Nền móng
Ảnh minh hoạ giai đoạn, chụp tại một công trình FastCons khác
02

Kết cấu

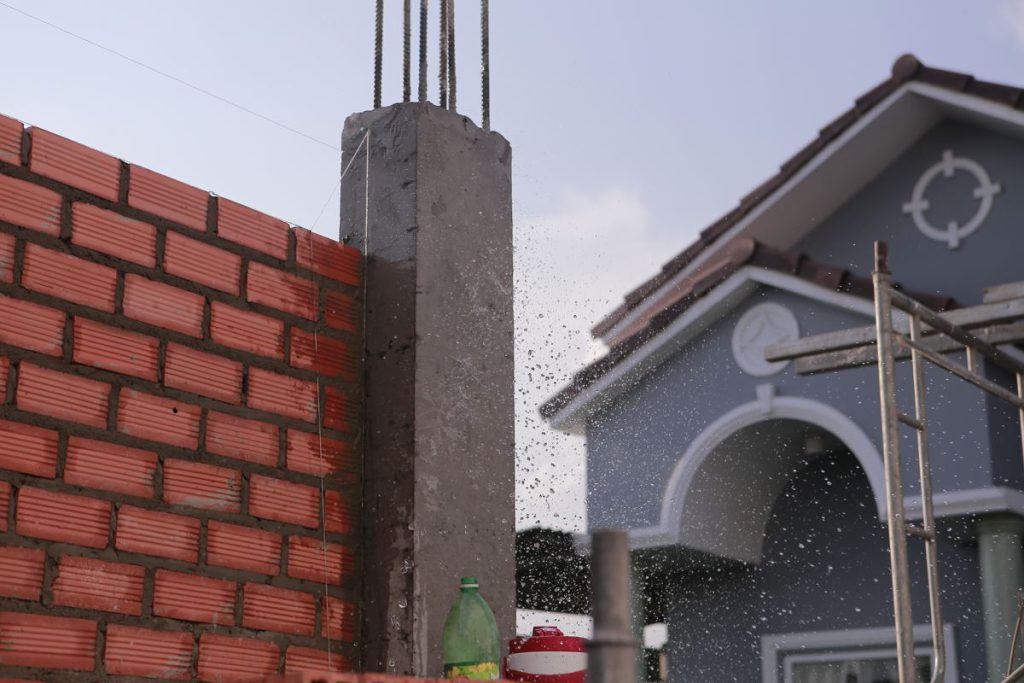

Cột · Dầm, Sàn · Đổ bê tông

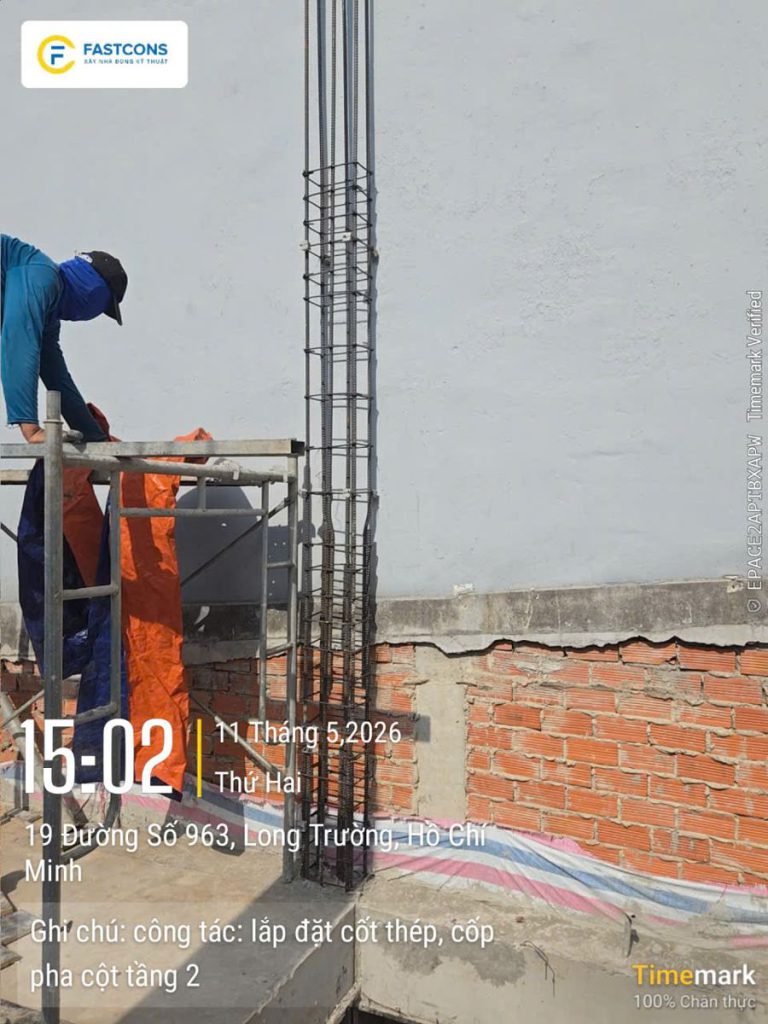

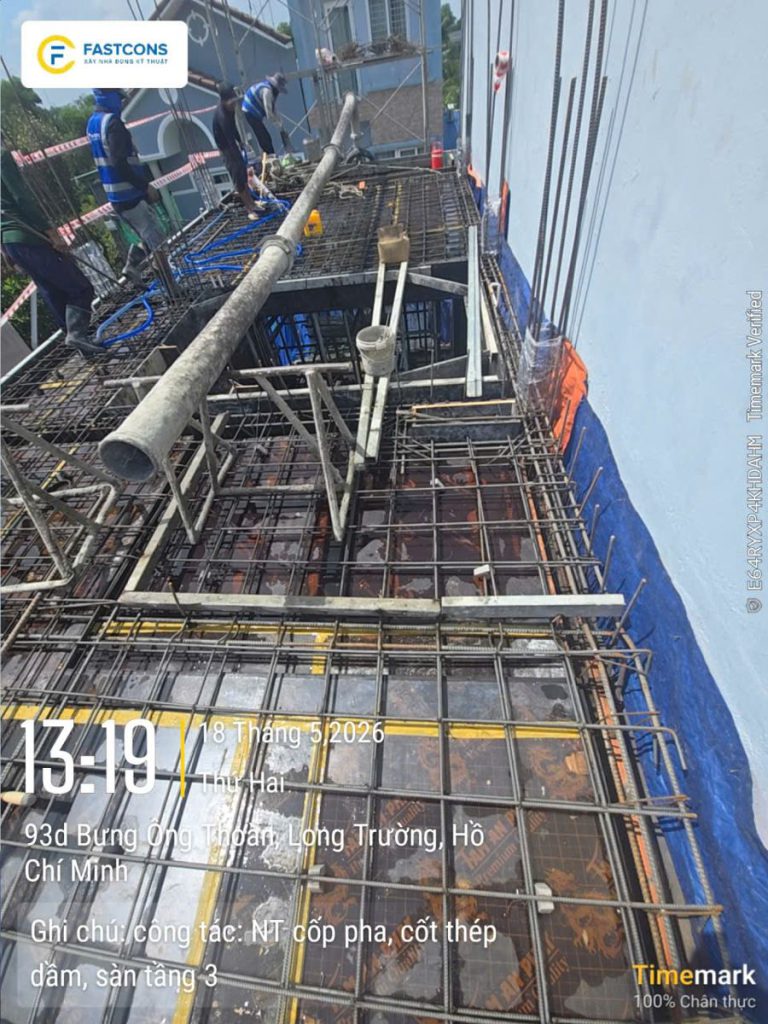

FastCons làm & nghiệm thu: Cốt thép (số lượng, khoảng cách, neo, nối); coffa (kích thước, độ kín, thẳng đứng); cấp phối + lấy mẫu thí nghiệm; đầm dùi; bảo dưỡng ≥7 ngày.

TCVN 4453:1995
⛔ Điểm dừng nghiệm thu: Nghiệm thu thép + coffa trước khi đổ; nén mẫu đạt mới qua bước.
Kết cấu
Ảnh minh hoạ giai đoạn, chụp tại một công trình FastCons khác
03

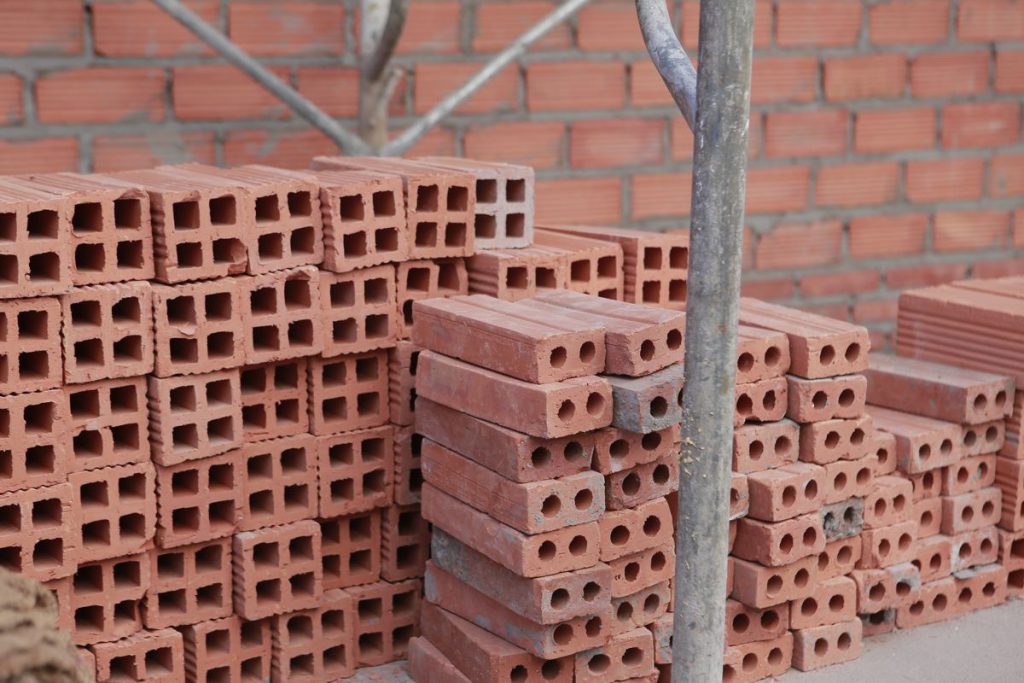

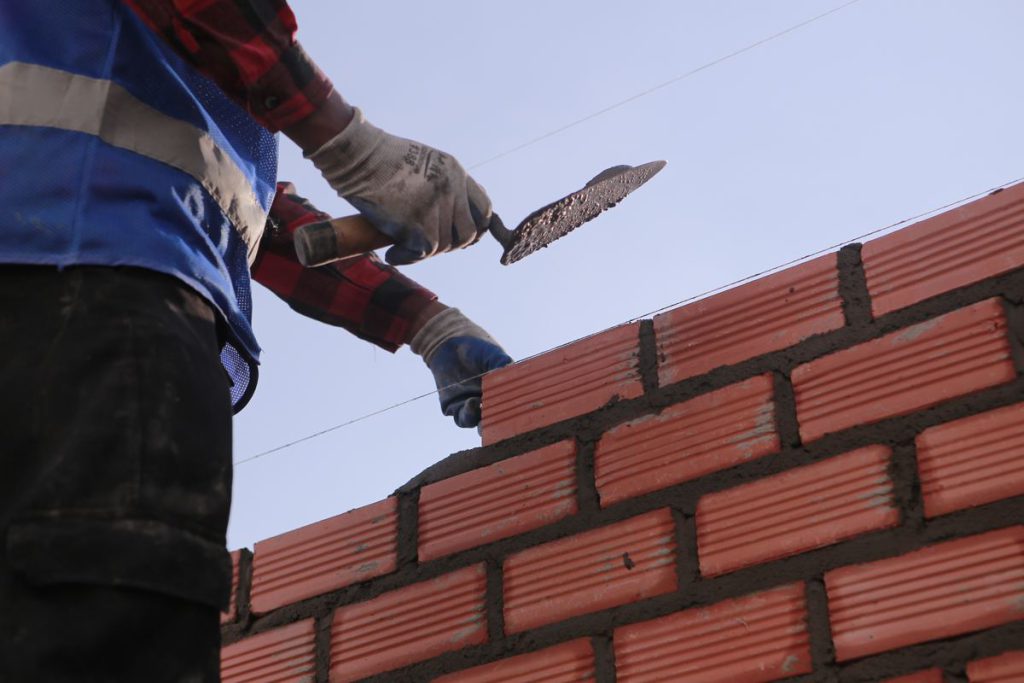

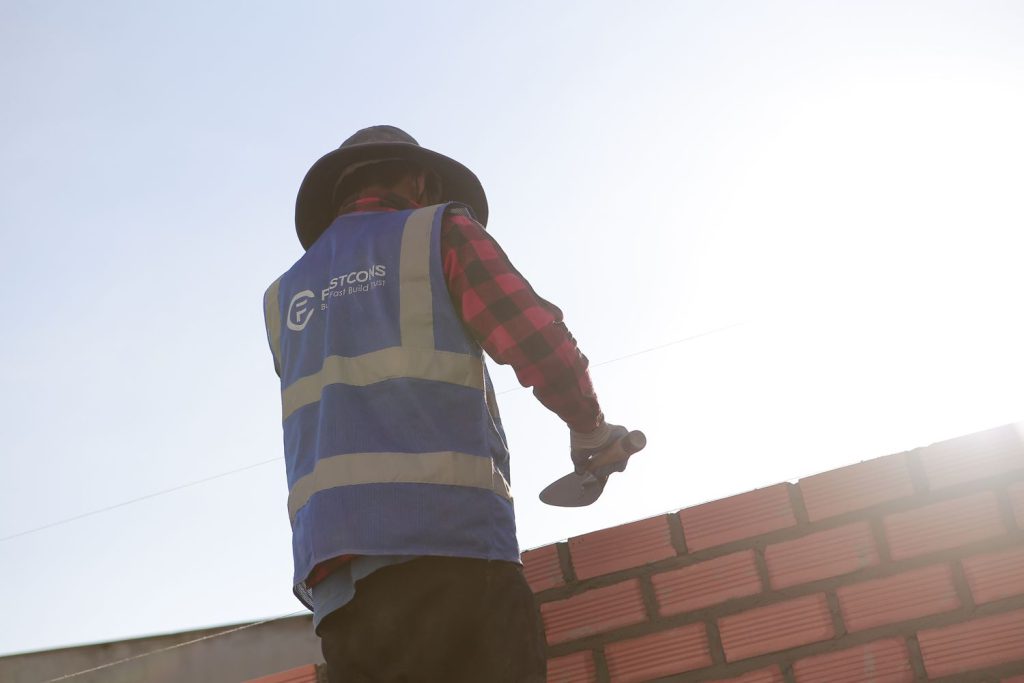

Xây · Tô · MEP · Chống thấm

Tường · Điện nước · Chống thấm

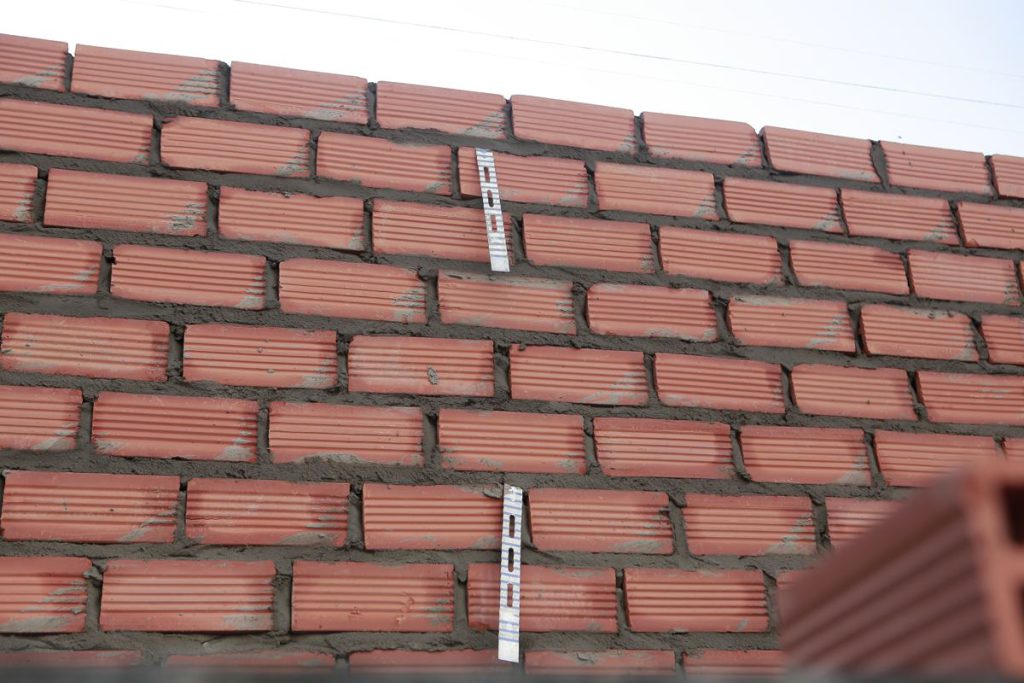

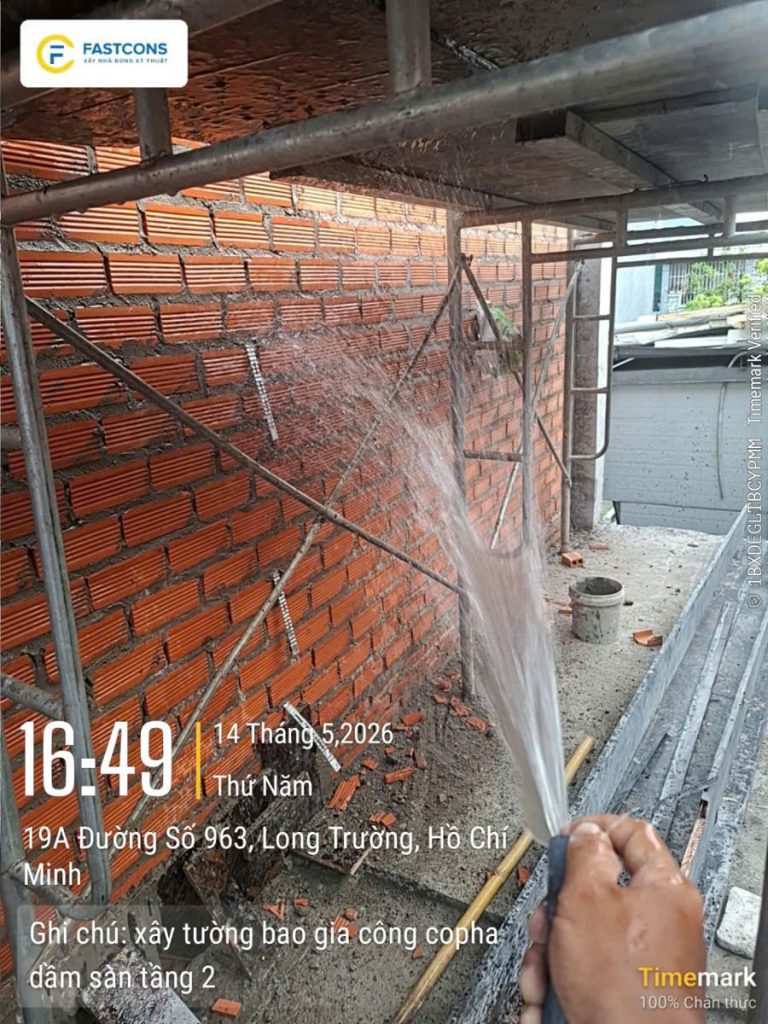

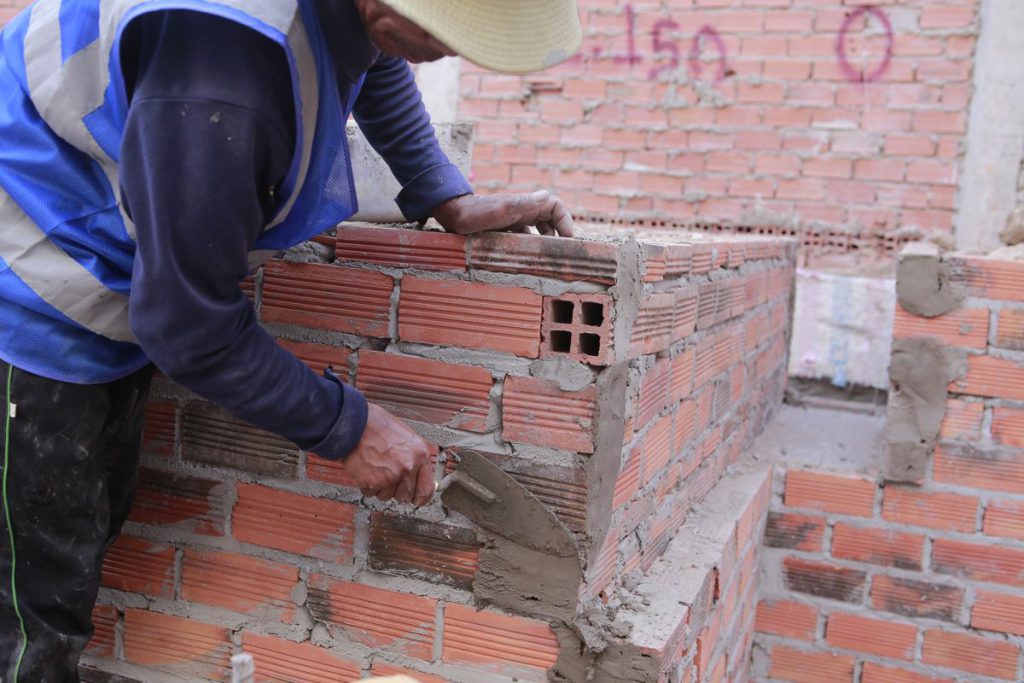

FastCons làm & nghiệm thu: Mạch vữa đều; độ thẳng sai ≤1cm/2m; lanh tô, bổ trụ, giằng; lưới chống nứt nơi 2 vật liệu; ống âm MEP đúng bản vẽ; chống thấm + thử ngâm nước.

TCVN 4085:2011 · TCVN 5674:1992
⛔ Điểm dừng nghiệm thu: Xong MEP âm + chống thấm (thử ngâm đạt) mới cho tô/ốp.
Xây · Tô · MEP · Chống thấm
Ảnh minh hoạ giai đoạn, chụp tại một công trình FastCons khác
04

Hoàn thiện

Ốp lát · Sơn · Thạch cao · Nội thất

FastCons làm & nghiệm thu: Ốp lát phẳng, ron đều, đồng màu, không bộp; sơn (ẩm tường <15%, bả, xả, lót, 2 lớp phủ); trần thạch cao; lắp thiết bị vệ sinh.

TCVN 5674:1992
⛔ Điểm dừng nghiệm thu: Nghiệm thu từng lớp; đạt mới bàn giao.
Hoàn thiện
Ảnh minh hoạ giai đoạn, chụp tại một công trình FastCons khác
Nhật ký thi công

Chi tiết từng hạng mục, theo đúng quy trình

Mỗi hạng mục một album riêng · bấm ảnh nhỏ hoặc mũi tên · bấm ảnh lớn để phóng to.

01

Ép cọc & móng

10 ảnh
Ép cọc & móng 1 / 10
02

Kết cấu thân

12 ảnh
Kết cấu thân 1 / 12
03

Xây tường & tô

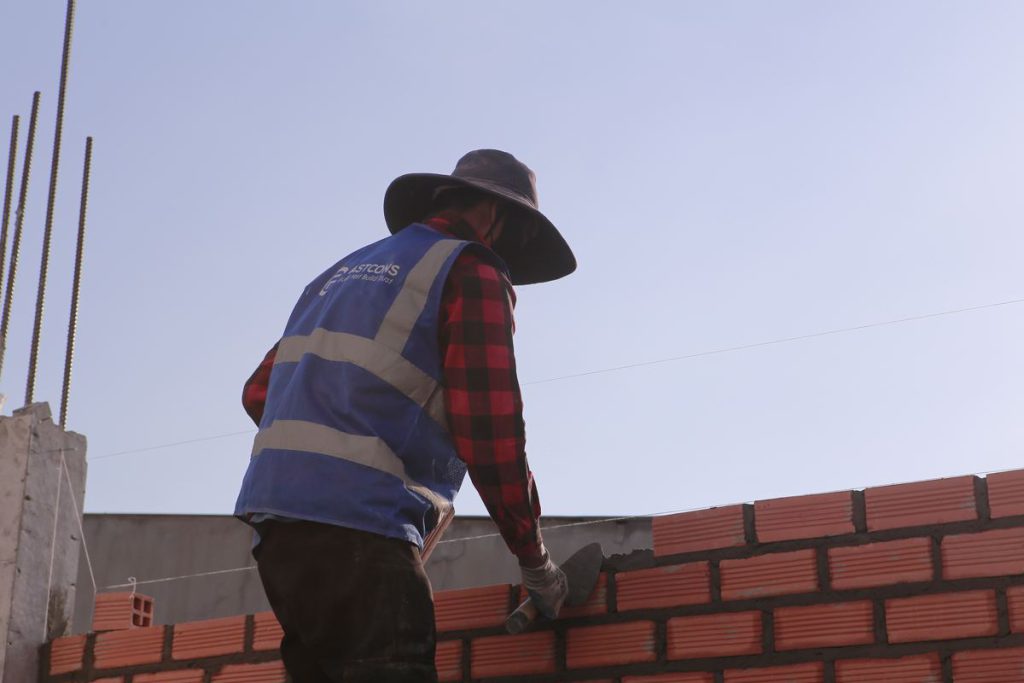

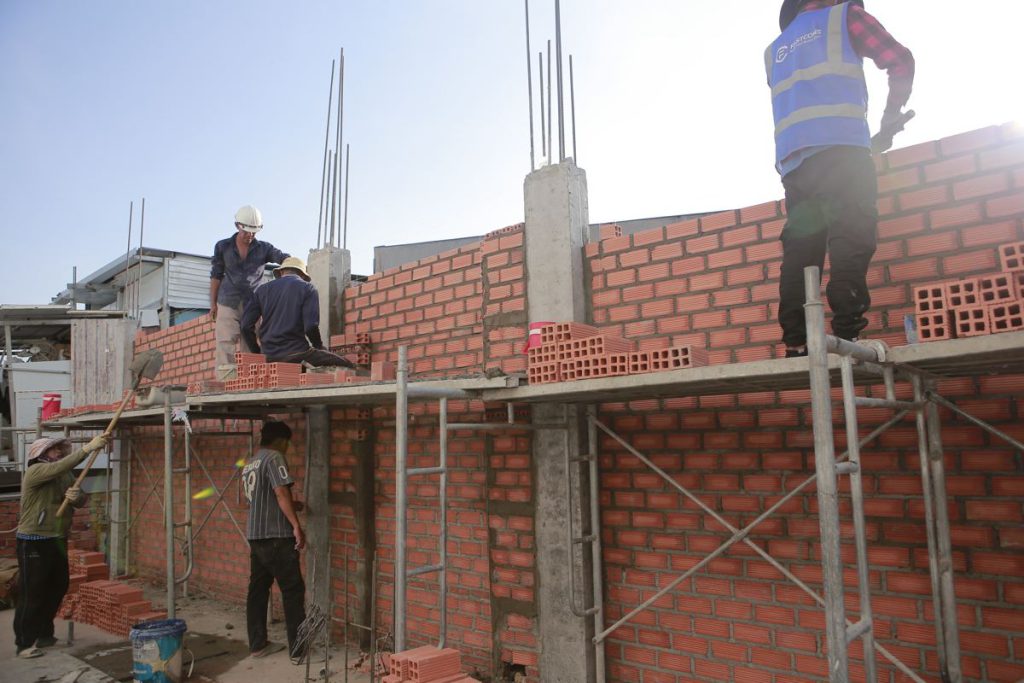

12 ảnh
Xây tường & tô 1 / 12
04

Đổ mái — cắt nóc

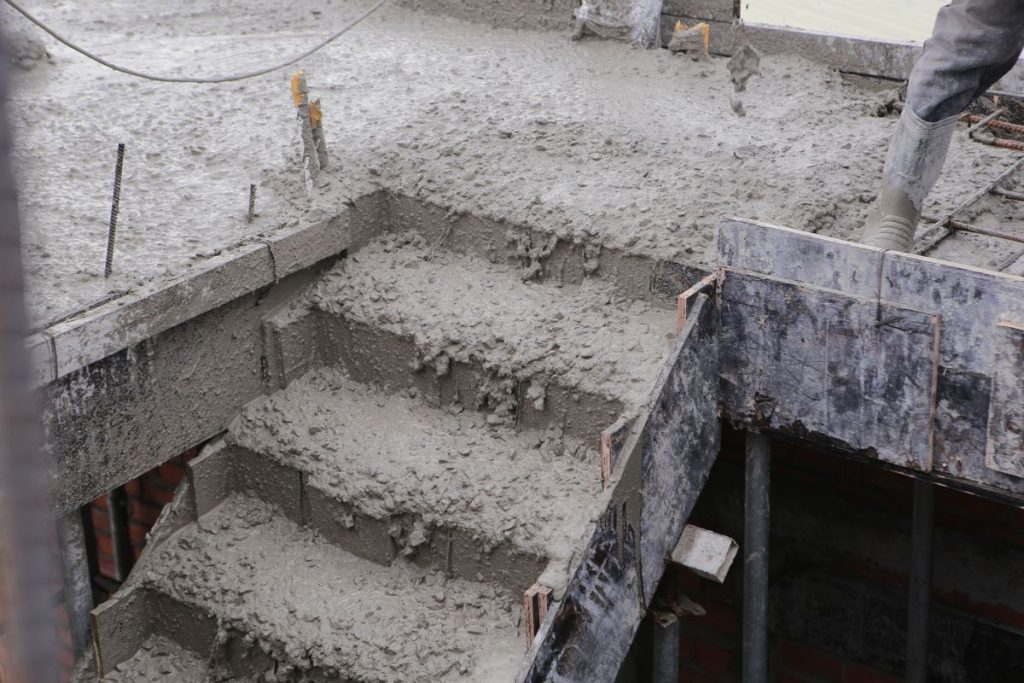

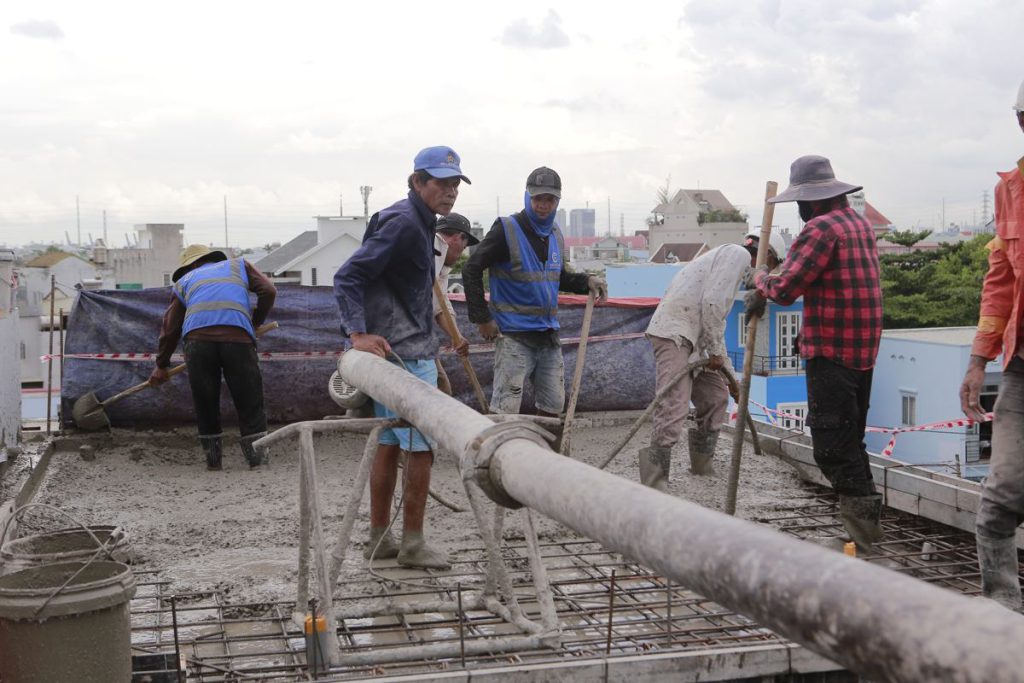

12 ảnh
Đổ mái — cắt nóc 1 / 12
05

Bảo dưỡng & kiểm soát chất lượng

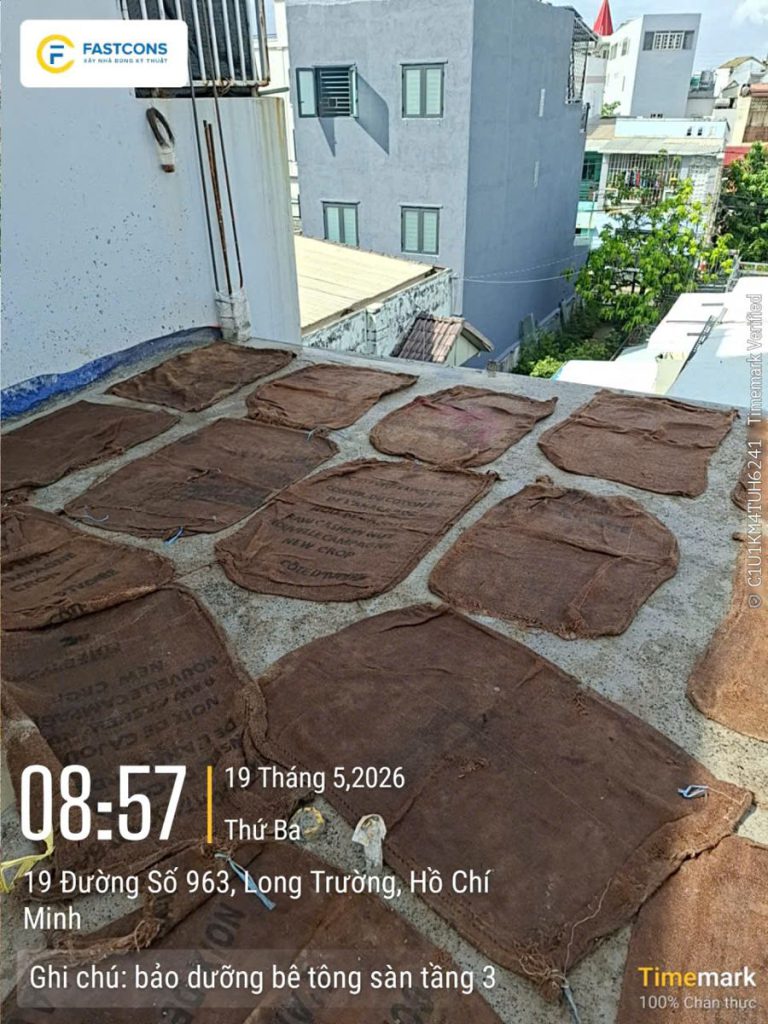

8 ảnh
Bảo dưỡng & kiểm soát chất lượng 1 / 8

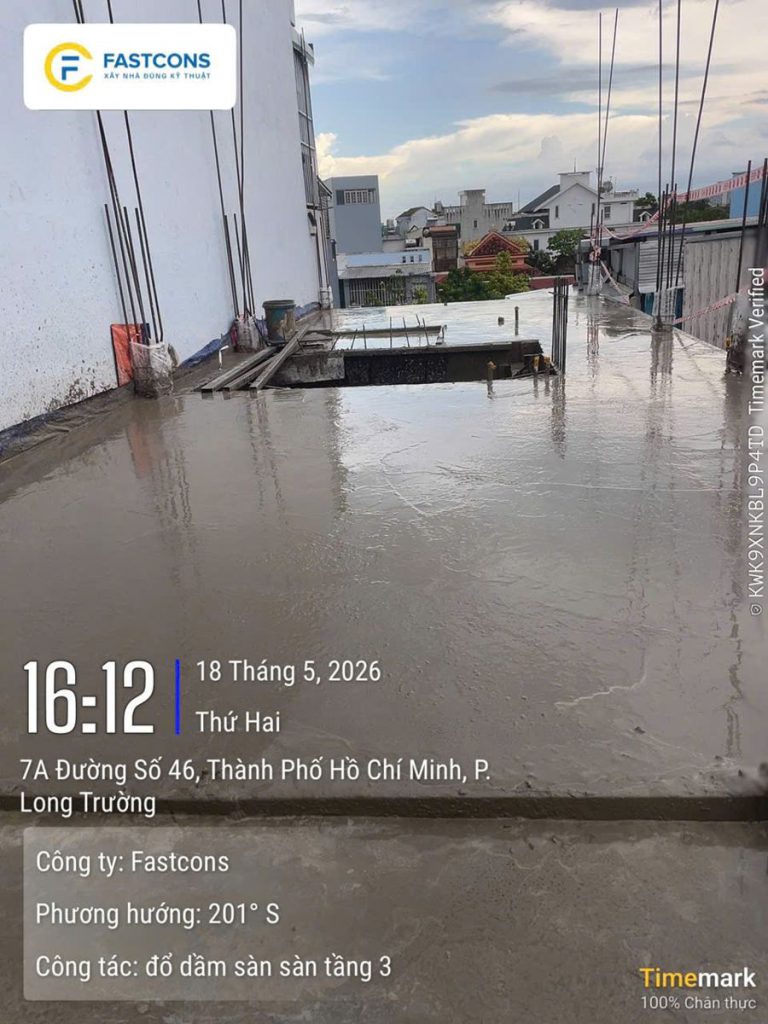

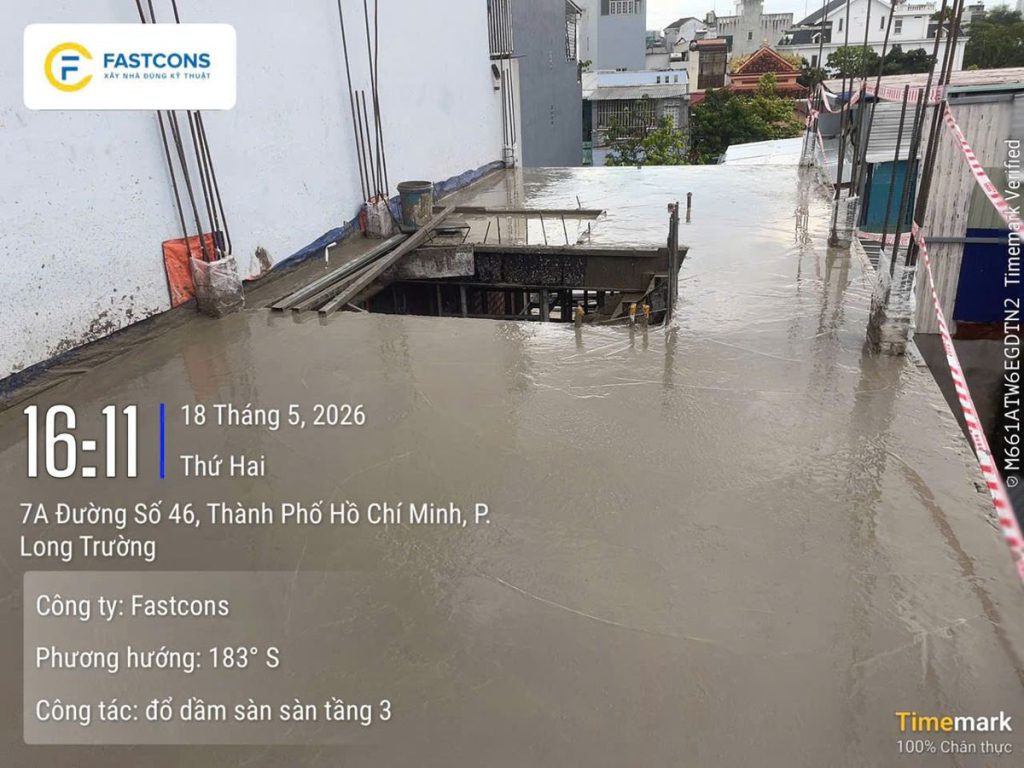

Đang thi công

Ảnh công trường, chụp trong lúc làm

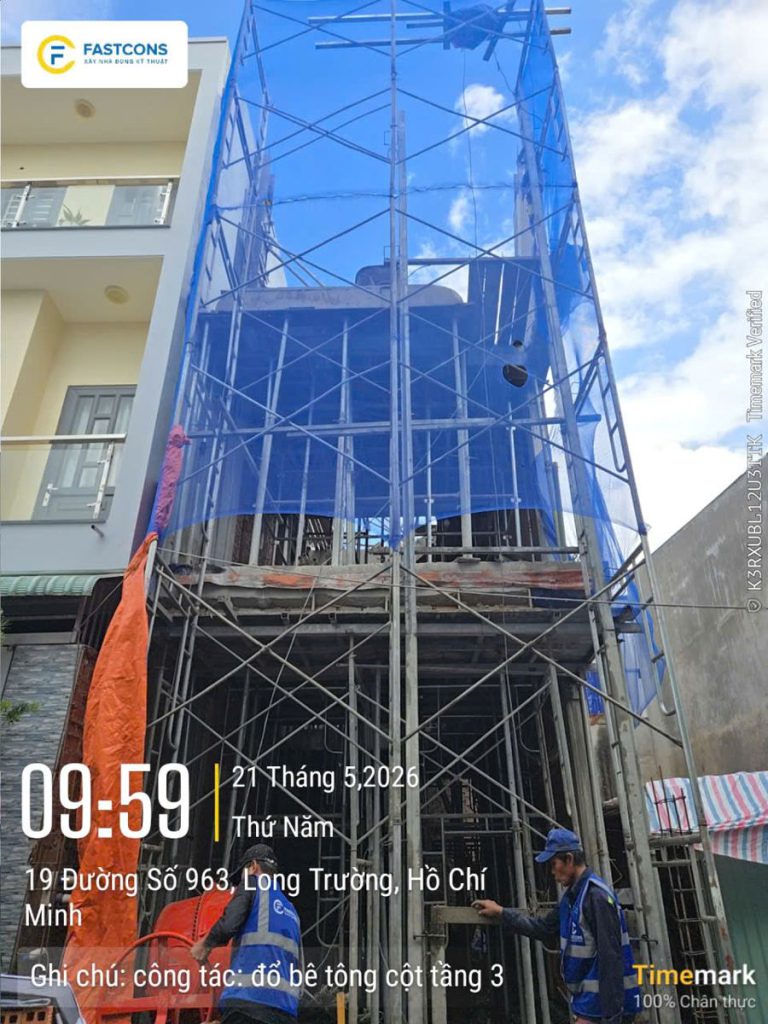

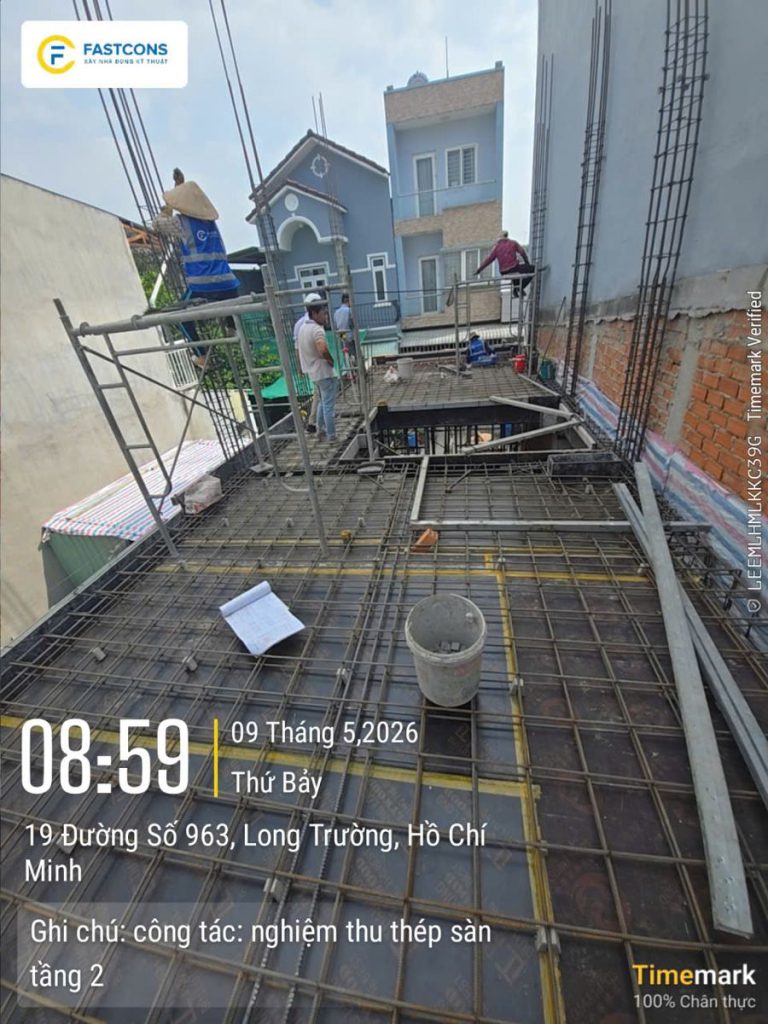

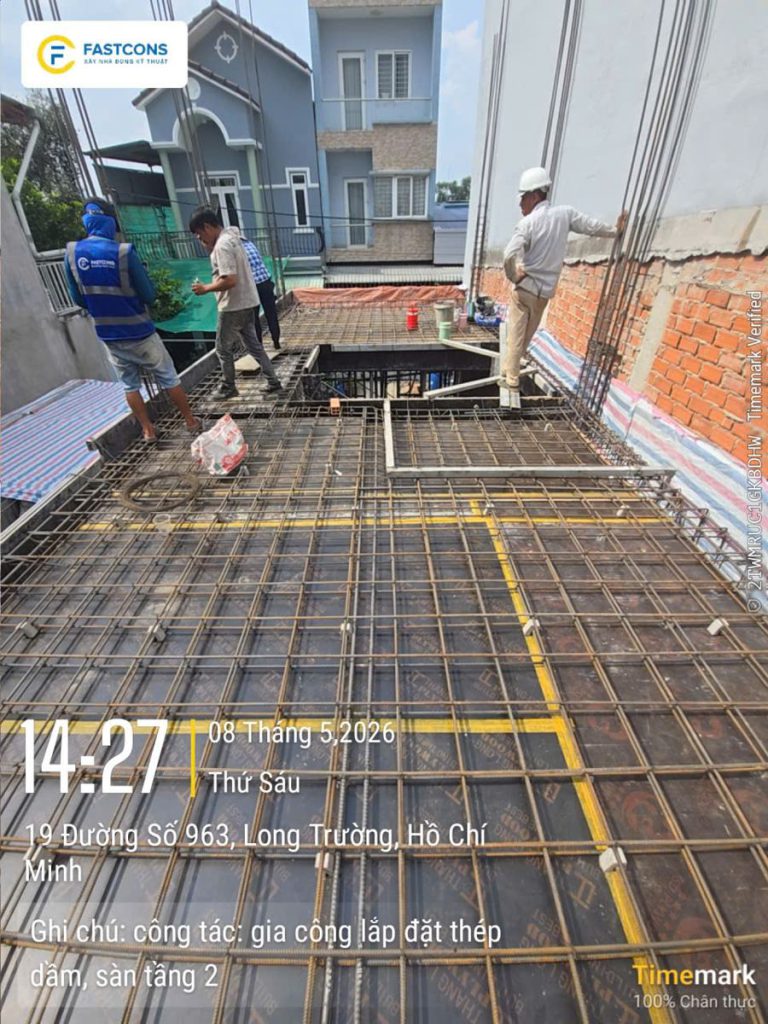

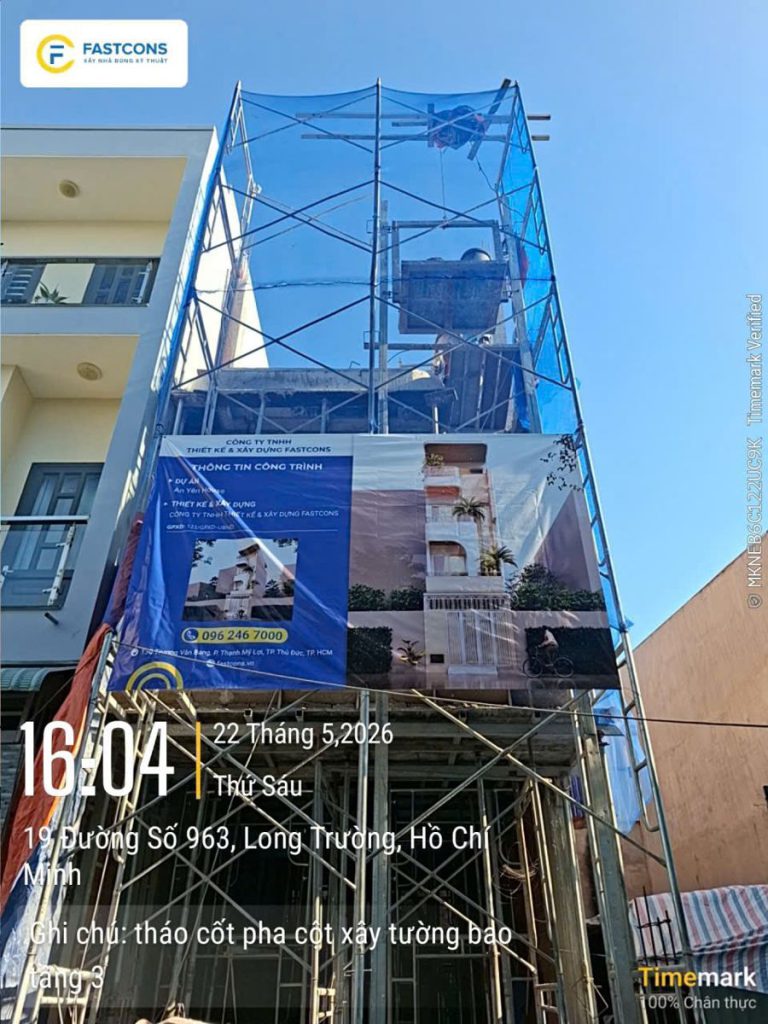

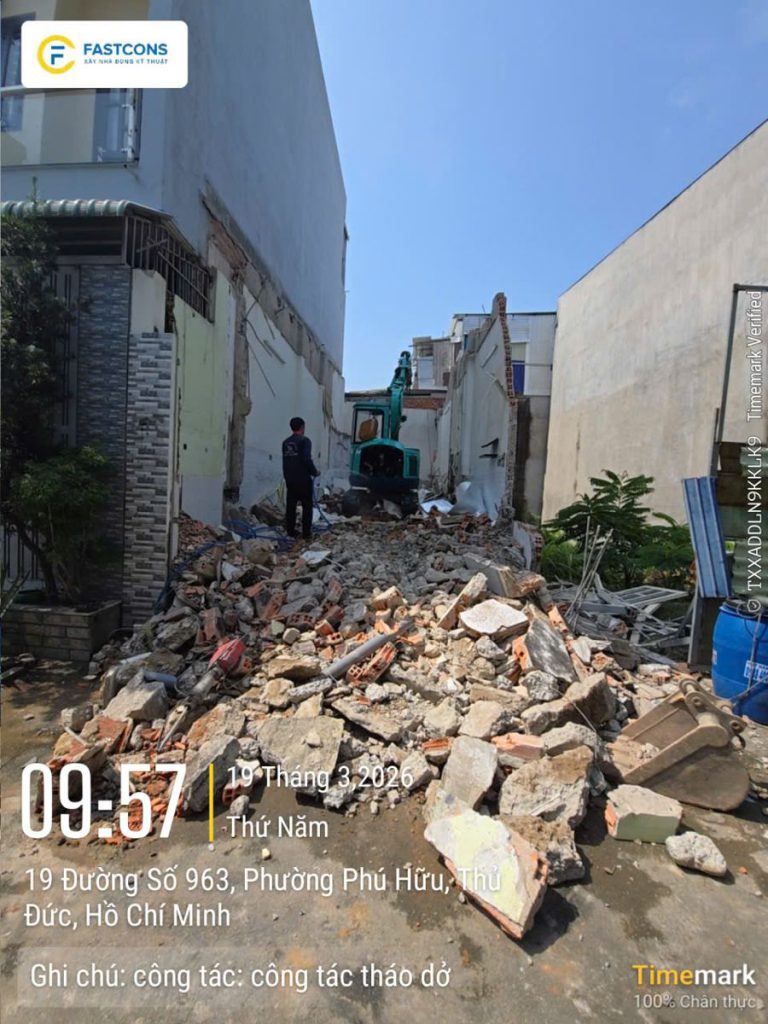

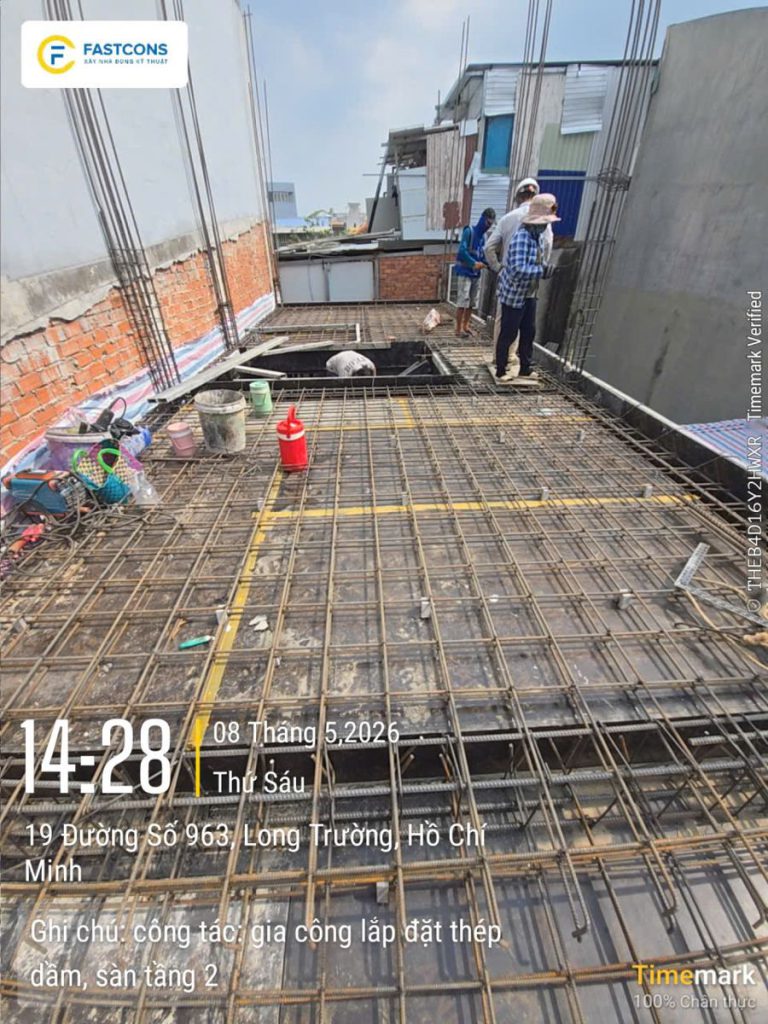

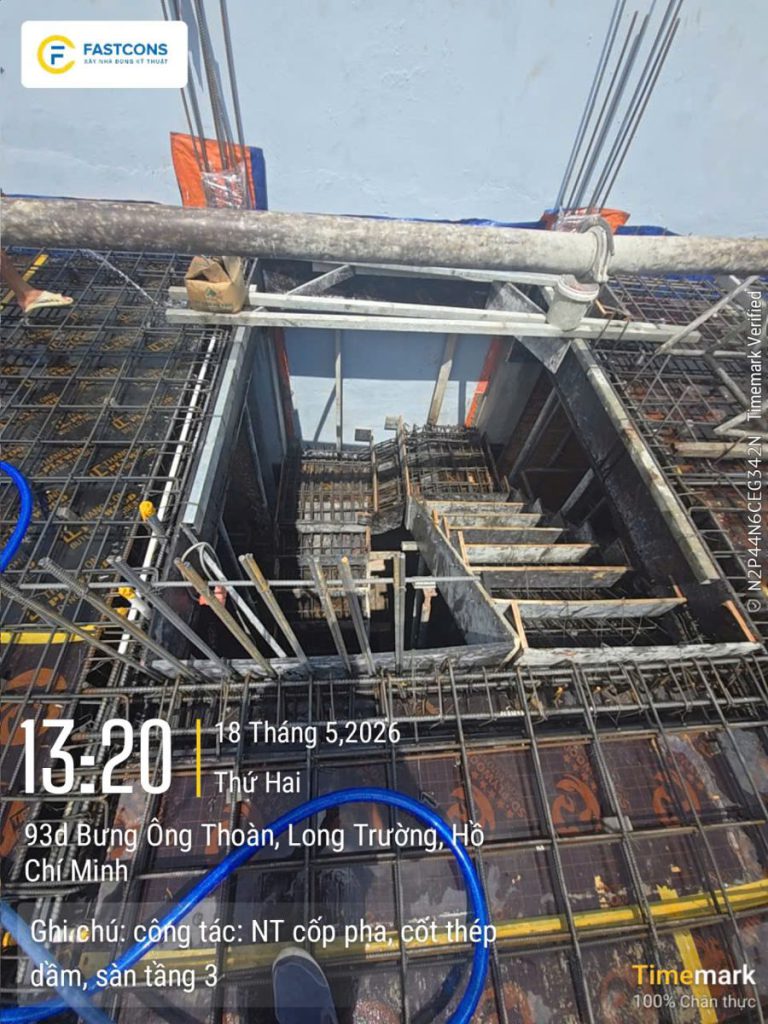

Ảnh dưới đây lấy từ báo cáo ngày mà kỹ sư FastCons gửi cho chủ đầu tư — cùng bộ ảnh chủ nhà xem trên Cổng chủ đầu tư. Có giờ chụp, ngày chụp và công tác ghi ngay trên ảnh.

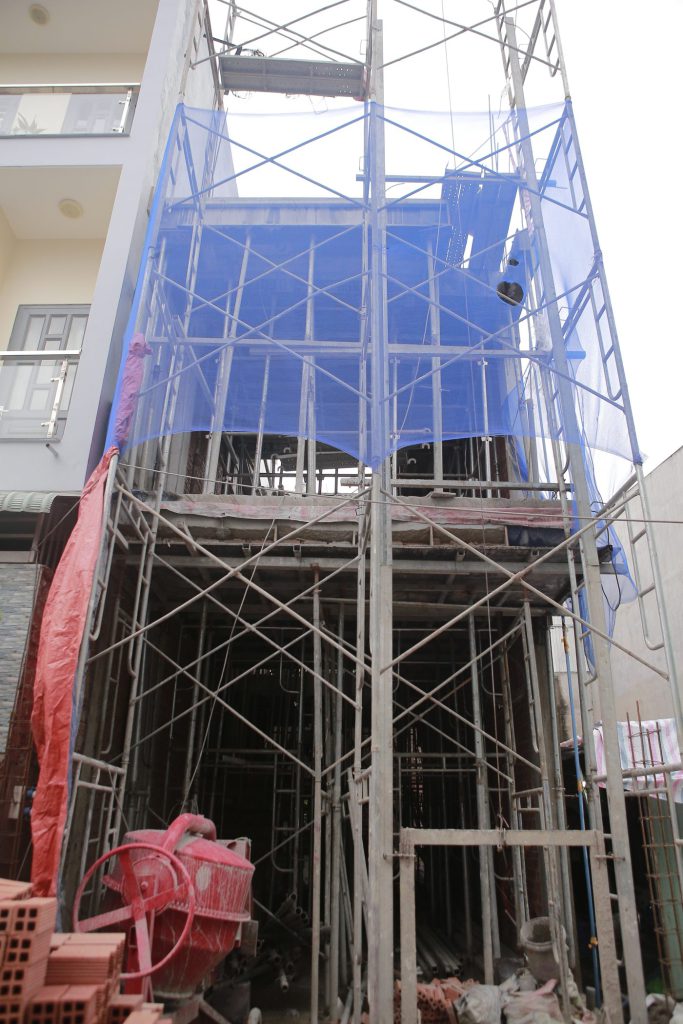

Toàn cảnh công trình ngày 4/9, mặt tiền còn giàn giáo
Toàn cảnh công trình ngày 4/9, mặt tiền còn giàn giáo
Vữa trét Stone Base — lớp nền cho sơn đá mặt tiền
Vữa trét Stone Base — lớp nền cho sơn đá mặt tiền
Trộn vữa bằng máy khuấy để lớp trét đều, không vón
Trộn vữa bằng máy khuấy để lớp trét đều, không vón

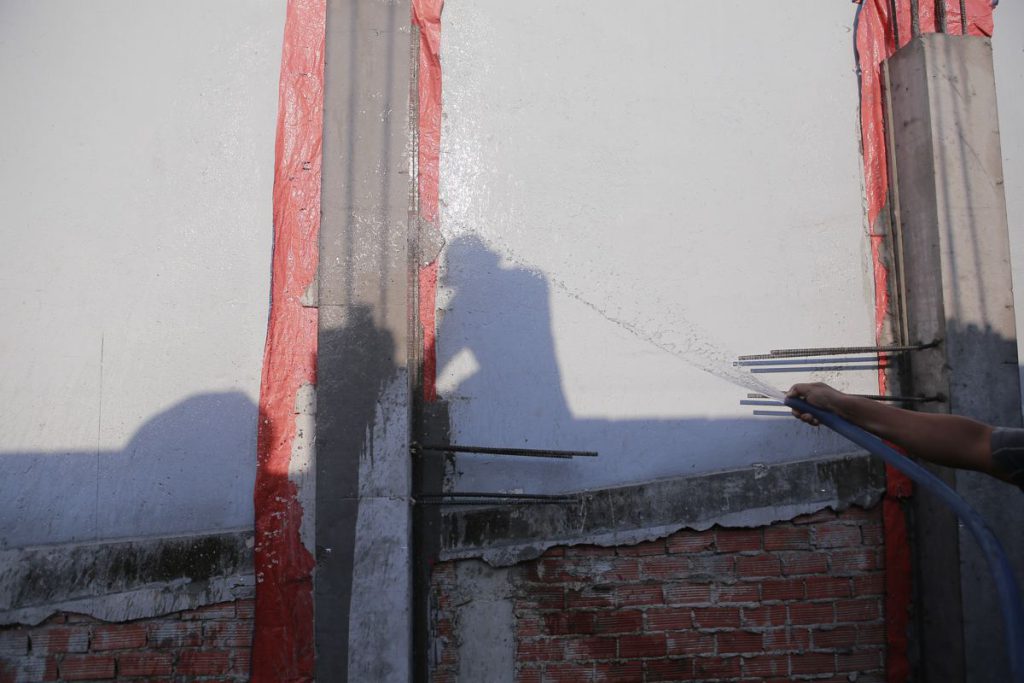

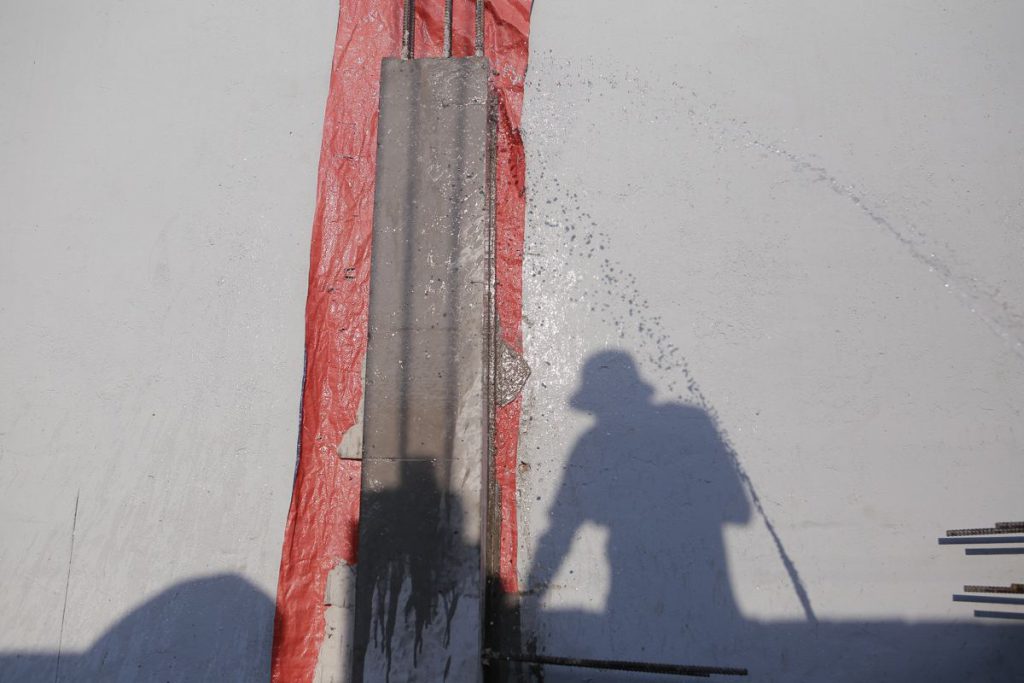

Xử lý bề mặt tường mặt tiền trên giàn giáo trước khi sơn đá
Xử lý bề mặt tường mặt tiền trên giàn giáo trước khi sơn đá

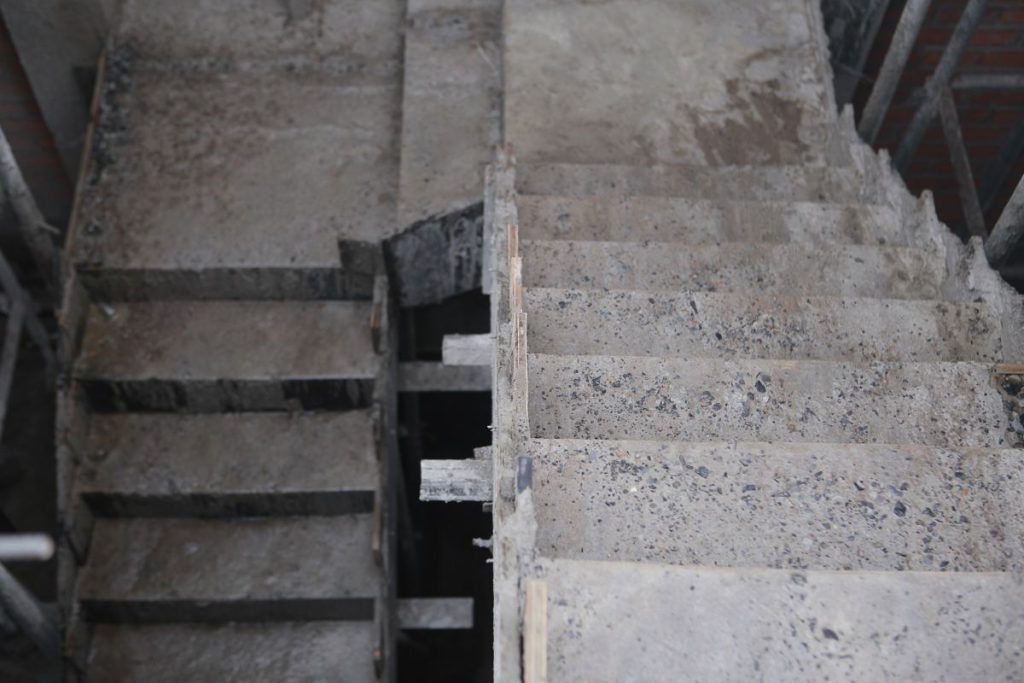

Đo kính lan can cầu thang tại chỗ, sau khi đá đã lát xong
Đo kính lan can cầu thang tại chỗ, sau khi đá đã lát xong
Trám cạnh bậc cầu thang đá
Trám cạnh bậc cầu thang đá
Nhật ký hình ảnh

Toàn bộ nhật ký hình ảnh công trường

Bấm ảnh nhỏ hoặc mũi tên để xem · vuốt qua lại · bấm ảnh lớn để phóng to.

Nhà phố Chị Loan, Quận 9
Dự án khác

Khám phá thêm công trình FastCons

Dành riêng cho chủ đầu tư của công trình này

Theo dõi công trình hằng ngày

Sau mỗi báo cáo của giám sát, nhật ký ngày, hình ảnh công trường, tiến độ, nghiệm thu được cập nhật tự động lên cổng riêng. Truy cập cần mã xem riêng công ty gửi cho từng chủ đầu tư, người ngoài không xem được.

Nhập mã chủ đầu tư → xem cổng
Anh/chị muốn một công trình như thế này?

Bắt đầu từ buổi tư vấn & khảo sát

FastCons lên ý tưởng và báo giá minh bạch trong 24 giờ.
